中俄东线天然气管道长江盾构穿越隧道顺利贯通(图)
2022-12-09
关键字:
来源:[互联网]

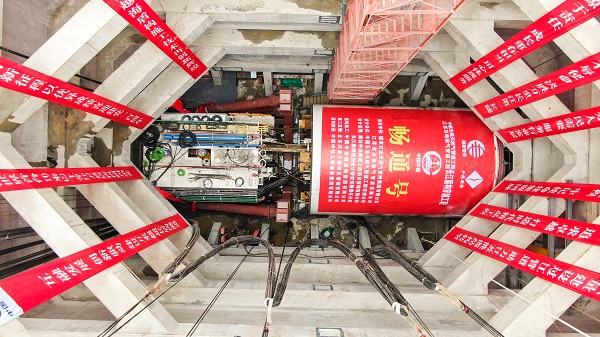

[国务院国资委网站2022-12-08]12月3日,“万里长江第一长隧”——中俄东线长江盾构穿越隧道顺利贯通,比计划工期提前了14个月。

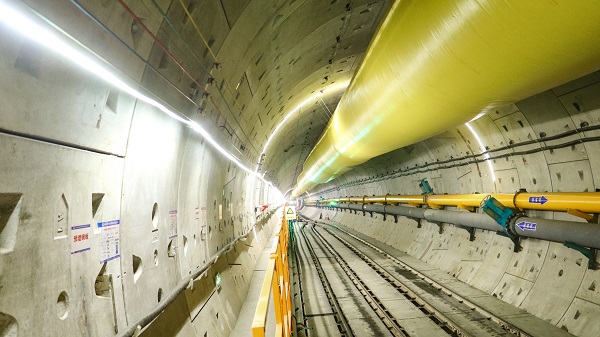

该隧道在江苏省境内自北向南穿越长江水道,北岸始发井位于南通市新江海河闸口西侧,南岸接收井位于常熟市白茆河口附近,隧道水平长度为10.226公里,内径6.8米,外径7.6米,隧道内设计敷设3条1422毫米直径的天然气管道。
自2020年7月长江盾构工程开工以来,国家管网集团积极秉承长江经济带绿色发展理念,大力推进长江盾构工程技术创新,在隧道施工中采用泥水平衡盾构及弃渣密封船运等环保措施,综合应用迷宫型泥浆池、多级筛分系统、细颗粒离心系统,实现了泥浆不落地、弃渣不漏失的环境友好型施工目标,打造了长江大保护的“绿色名片”,为保护长江两岸湿地和水域生态环境做出了积极贡献。
长江盾构穿越隧道的全线贯通,为后续加速推进隧道内管道安装施工、早日实现中俄东线全线贯通创造了必要条件。据悉,中俄东线全线计划于2025年整体竣工,届时,东北老工业基地、京津冀地区和长三角地区的能源联系将更加紧密,天然气资源互保互供优势将充分显现,对保障国家能源安全、促进我国经济社会高质量发展具有重要意义。(国家石油天然气管网集团有限公司)
