精准施策推进哈法亚注水项目(图)
2021-05-20
关键字:
来源:[互联网]
[中国石油新闻中心2021-05-19]

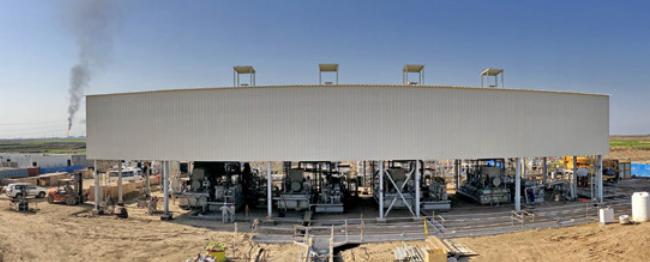

哈法亚2号注水站4台注水泵安装。郑立贵 摄
5月9日,经层层审核,中国石油工程建设有限公司(CPECC)中东地区公司承建的哈法亚注水增压站升级改造项目2号注水站(简称注水项目)实现顺利移交,截至目前运行平稳。注水项目的执行可谓一波三折,投产背后凝聚了无数员工的智慧、汗水和艰辛的付出。
注水项目是哈法亚油田为稳产和提高采油率而设置的项目,2019年2月20日授标,合同额1.155亿美元。主要包括站内5个注水泵站共19台高压注水泵橇,最高设计压力为23.3兆帕的集输及分水设施、21栋建筑、320公里电缆,以及安装调试、输电线路等内容,项目分为低压注水和19台高压注水泵投用两个阶段。
这个项目的执行主要面临3个难点:分布广泛,5个注水泵站就是5个散布的油田孤岛,彼此间用管道与输电线路连接;周边安保形势复杂;去年年初开始的新冠肺炎疫情和油价下跌,造成项目全面停工,485名员工滞留现场。
对此,项目部集思广益,用4条锦囊妙计分4个阶段将困难逐一解决。项目执行经历了快速首水阶段、疫情观望阶段、复工复产阶段、单站投产阶段。针对这4个不同阶段的不同情况,项目部采取了不同的策略,推进项目执行。
在快速首水阶段,执行“全面橇装化、产线相连、物流不过夜”策略。全站管道一个站就是一个大橇块,共5个大橇,根据伊拉克的陆运能力再拆分为59个模块,现场组装,成功应用了模块化设计、数字化施工和信息化管理,打通了设计、建造、现场施工各个环节。项目从设计源头控制了成本,进行橇装紧凑优化,超级双相钢管道长度由非橇装化设计的5462米优化到3079米,节约了大量采购费用。在成橇阶段,精准控制材料采购余量,避免材料剩到现场形成库存。
在疫期观望阶段,执行“设计采购推到头、放缓施工节奏、优化现金流”策略。项目部多次分析研究面临的严峻局面,在不具备全力推进项目的情况下,按照“设计采购推到头、放缓施工节奏、优化现金流”策略,保留一个站的队伍持续深度预制,其余撤离。同时做好在岗员工思想工作,实现了队伍“双稳”,随时等待复工。
在复工复产阶段,建立“两端隔绝、胶囊通道、远程报验”的防疫体系。针对疫情发展变化,项目部提前做好疫情常态化下的复工复产方案制定,多次调整修改并得到了公司、业主的批准。项目部建立了防疫体系十二字原则,保证了员工身体健康。
在单站投产阶段,执行“一线、一泵、一管”策略。针对当地疫情形势严峻、工期紧张、人员动迁困难等问题,项目部通过寻找最短流程,围绕投电、转泵、注水的基本功能,先完成一条输电线路,调试好一台注水泵,完成一条注水管线,其余三列相关工作按流水线的模式依次进行。仅一台泵投入使用后,就使其所连接的注水井的注水量增加了一倍,提高了哈法亚油田的产能。
为保证员工安全,哈法亚项目部构建了严密的安保系统,从外到内打造防护的“铜墙铁壁”。
在做好物防、技防、信息防的同时,项目部还定期派出小分队,到周边村落慰问。给小学赠送书本和书包等学习用具,给残疾人分送食品等,赢得周边居民的赞赏。项目部尽最大努力融入当地,帮助解决当地就业等问题。
2号站的投产和顺利移交,体现了中东地区公司疫情常态化下执行项目的风险管控水平,为后续4个注水站的建设积累了宝贵经验。接下来,哈法亚项目将按照“交叉并进、分期机械完工、集中临时验收”的策略,全面推进其他4个站的施工,按照业主要求高质量交付项目。
