当前位置:首页  >  储运工程  >  石油工程建设公司胜利油建中广核及三峡阳江海上升压站上部组块滑移装船(图)
储运工程

石油工程建设公司胜利油建中广核及三峡阳江海上升压站上部组块滑移装船(图)

2019-07-29   关键字:   来源:[互联网]

  [中国石化新闻网2019-07-26]7月21日晚10时48分,石油工程建设公司胜利油建承建的三峡阳江海上风电项目220KV海上升压站上部组块,在25吨卷扬机及滑轮组的牵引下缓缓移向汇宗海号自航驳船,至此,又一海上升压站平台完成装船就位。同样是在龙口海工基地,中广核南鹏岛海上升压站4天前完成上部组块滑移装船。中广核南鹏岛项目规划装机总容量400MW,拟布置73台5.5MW风电机组,配套建设1座220kV海上升压站和陆上集控中心。距离陆地最近距离约19.5km,升压站上部平台总重量2900吨,计划采用4500吨级起重船吊装至导管架上。三峡阳江项目规划装机容量300MW,最终安装规模400MW,配套建设220kV海上升压站一座和陆上集控中心。场址距阳江市陆域最近距离约24km,升压站上部平台总重量约2700吨,计划采用3800吨级起重船吊装至导管架上。两座大型海上升压站同时出海,技术要求高、施工难度大、工作任务重、工期紧张,为加快施工进度,优质高效地完成装船任务,石油工程建设公司胜利油建公司组织了以项目管理中心主任为总指挥,海洋工程公司龙口项目经理为副指挥的技术团队,经科学策划,将滑移装船过程中的不确定因素降到最低,对两座大型平台同船出海的作业方案及作业环节做缜密部署,经过4天4夜的不懈奋斗,顺利完成了两座平台的滑移装船任务。此次装船的成功,标志着中广核及三峡阳江项目陆地安装工作的结束和海上施工阶段的正式开启。

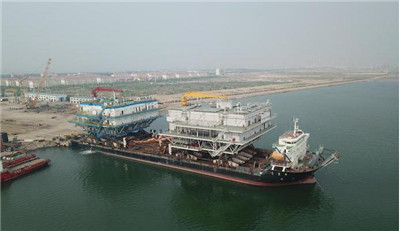

  两座升压站滑移装船完
友情链接
